Simsalabim så var huset klart

IMG_1755IMG_1753

Bloggen dog visst ut sådär snubblande nära slutet -det som inte skulle hända men ändå hände när all kraft forcerades till att göra färdigt huset. -Och färdigt är det! Vi flyttade in i mars tror jag? Och har hunnit fira vår första midsommar på Ängsstigen. -Ätit frukost med älgar i trädgården är ett härligt minne från den segdragna vinterns mornar med!

Bloggen kanske får återuppstå nu när orken börjar komma tillbaka efter byggtiden. Jag vet att jag i ett svagt ögonblick har utlovat guide i att gjuta egna (fönster)skivor med mera och det kan det ju finnas tid till att göra nu! Vi har ett utebord som ska gjutas i dagarna och principen är ju den samma. Hur lång tid det tog att bygga i dagar har vi inte längre någon aning om  men i kalendertid så höll bygget på i 2 år och 1 månad. En av oss jobbade heltid samtidigt och vi hann även med skaffa ett till barn under tiden.

Har ni inte sett hur huset blev när det är färdigt så finns det väldokumenterat via instagram. Har du inte ett instagramkonto så tror jag faktiskt att du kommer vidare på länken och kan kika runt där ändå via din vanliga webbläsare, testa genom att klicka på: http://www.instagram.com/v.angsstigen

Jag tänker inte försöka blogga ikapp där jag slutade fram till idag, det är ett som är säkert iallafall! 🙂 Nedan följer lite bilder.

IMG_1141IMG_1297IMG_1348IMG_0956

Byggdag 3

   Takarbetet började vid 9.30 idag med att råsponten lyftes upp på ställningarna så att den var lättåtkomlig. Även läkten ligger där nu.
  Sedan sattes limträbalken i den bärande väggen på övervåningen.
Dags för lyft! 13 takstolar skulle på plats.

  Första takstolen i luften.  Montering för glatta livet. En man på varje sida huset och en i mitten.


 Montering av takstolarna i mitten av huset där det bli en stor kupa på vardera långsida.

  Sista takstolen på plats!

  Takstol till stora kupan lyfts på plats. Allt uppe kl 11.
Jag åkte hem och lunchade. 1,5 timme senare var taket spontat på baksidan! Friskt jobbat!

    Vid 15.30 var allt tak spontat och kuporna är förberedda att göras under morgondagen. Samt försöka hinna lägga papp på taket med! Takten som killarna håller nu är imponerande, tanken var att takstolarna skulle monteras först lördag lunch. Sen har det flyttats bak i rask takt och det blev idag vid frukost istället!


 Utsikt från taket! De bilderna får Fredrik stå för. Min utmaning var att ens gå upp på övervåningen. Har fruktansvärd svindel!



Byggdag 2

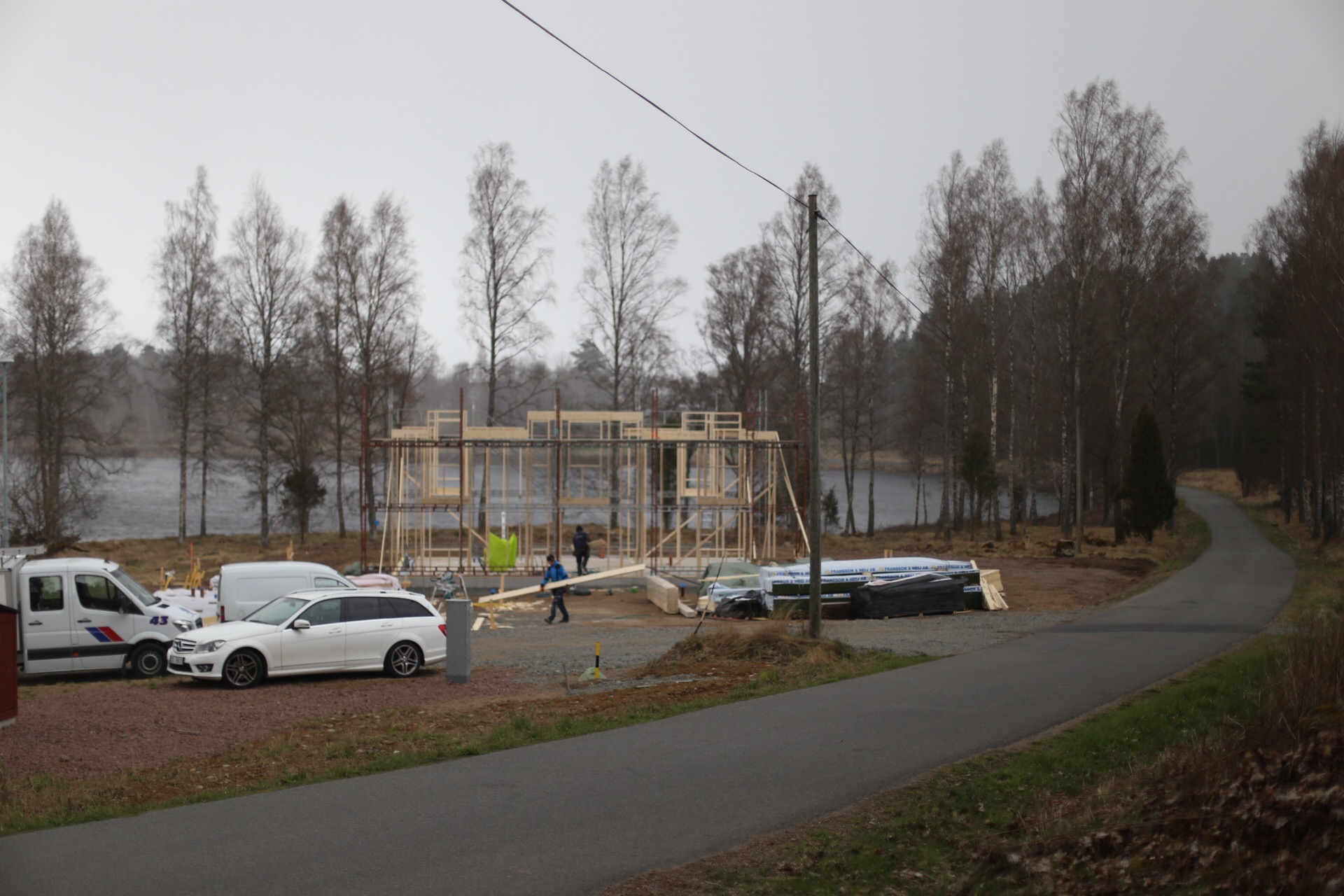

 Dag 2 med snickarhjälpen på plats och de har avverkat alla bärande väggar på båda våningarna, bjälklaget, gavlarna samt ytterväggen i stora kupan på baksidan, övervåning. Det är hej och hå vad det knallar och går med riktiga proffs på plats!

Känslan att kliva in nu med tak över huvudet och väggar att ta sikte på är underbart. Att se ens tankar och ideer i 3D faktiskt funka. Det kommer bli ett härligt kvällsljus i vardagsrummet och man kan följa solen hela dagen på baksidan.

Imorgon monteras takstolarna! Då kommer man verkligen känna höjden på huset!

Väggresning

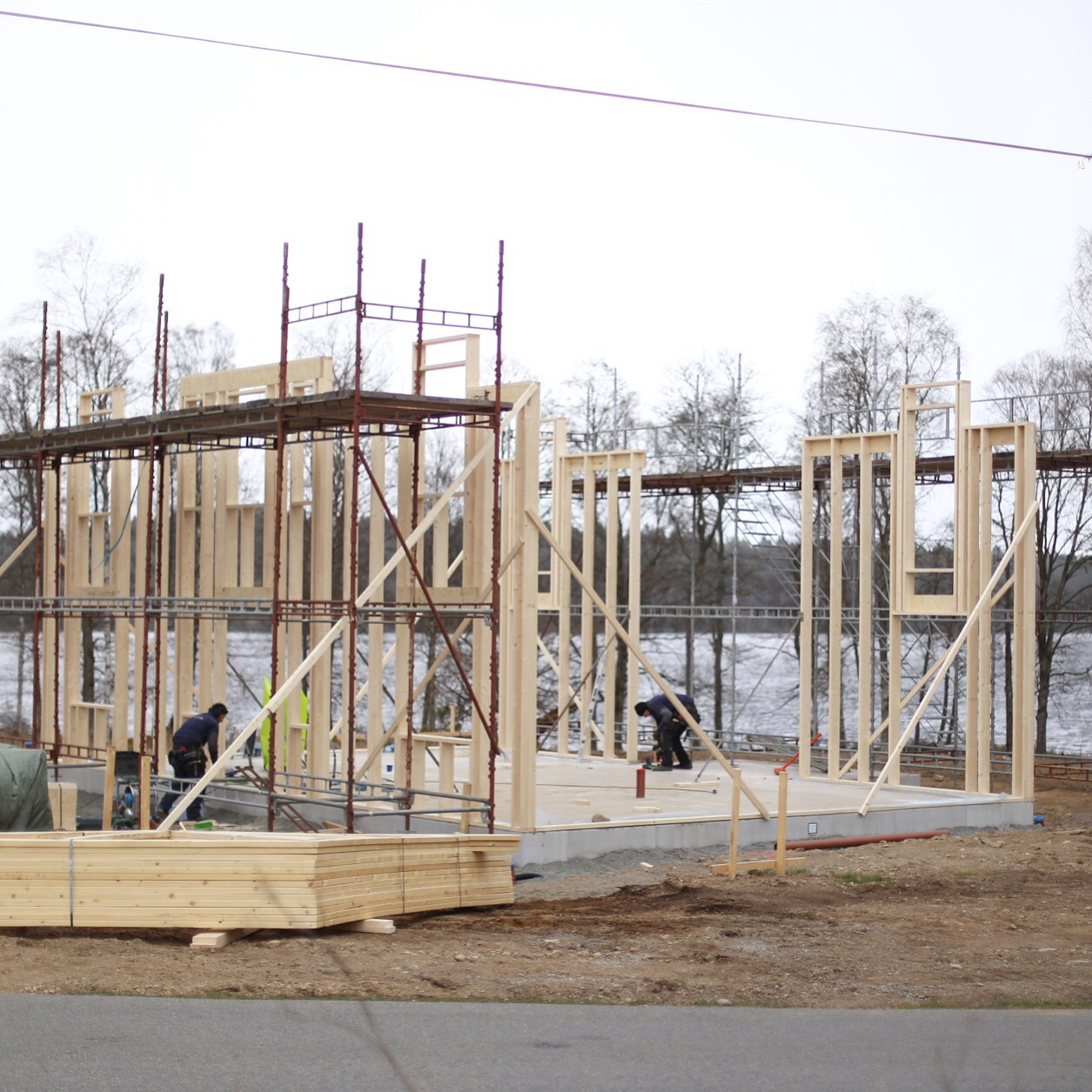

Idag är första byggdagen med snickare på plats. Fredrik har lejt in två man från sitt jobb att hjälpa till under 2-3 veckor för att resa stommen och få tät utsida. Själv är han ledig 1 månad för att lägga energi på huset så att det är tätt för att gå inne och jobba sedan.
Idag har båda långsidorna kommit upp med undantag för baksidans glasveranda och övervåningens mittkupa. De har fått jobba i Sveriges alla väderslag -utom möjligtvis vindstilla och strålande sol då. Aprilvädret gör sig närvarande.

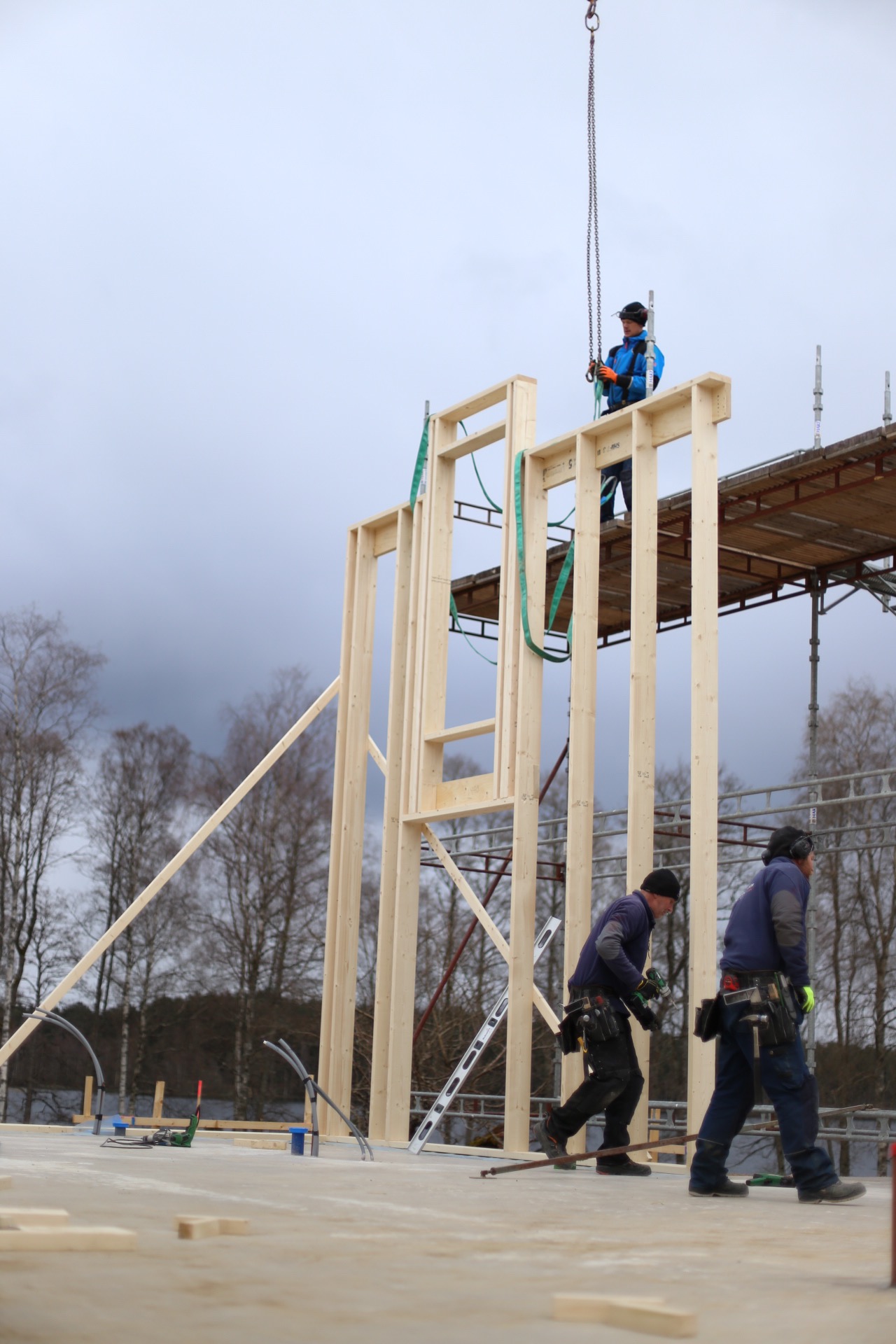

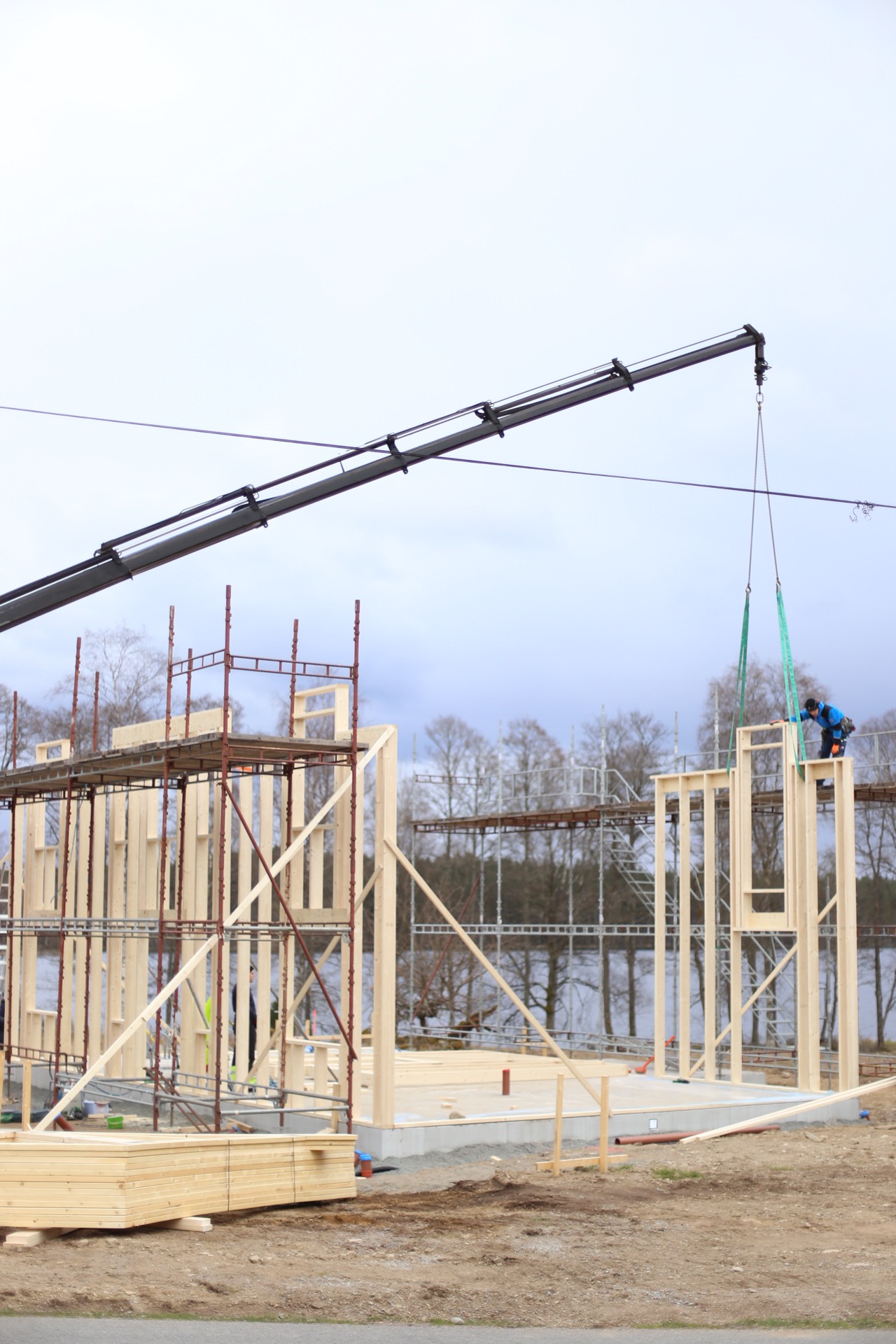

De fick hjälp av kranbil att resa väggsektionerna efter att de snickrat ihop dem. 3 man var lite för kort för att resa dem för hand.
Imorgon är planen att gavlar, bjälklag och bärande väggar ska komma på plats. -Det går undan när de jobbar på minst sagt! Jag är grymt imponerad av arbetstakten och det är riktigt härligt att äntligen få en känsla av huset på plats.

Gjutning gjord

IMG_9676 IMG_9675

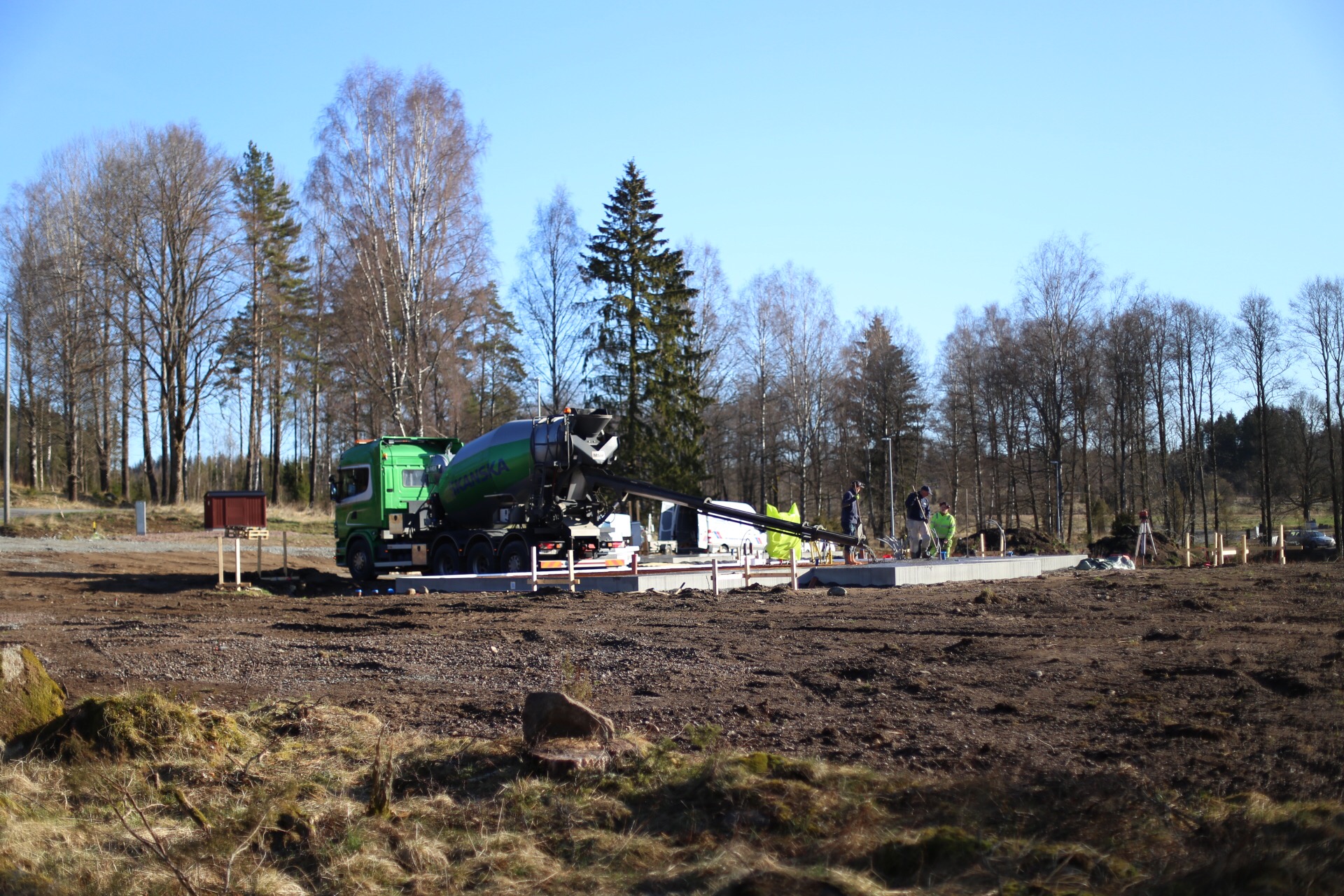

Så gjöt vi äntligen igår! Strålande solsken, 13 grader och svaga vindar. Det kan inte bli mycket mer optimalt för gjutning än så. Halv 8 kom första lasset av tre. På en kvart var betongen lagt på garaget för att alldeles strax därpå möta upp last 2 till huset. Sedan vänta in last 3 för att fylla upp resten av husgrunden. All betong på plats 9.20 -skön känsla helt klart!

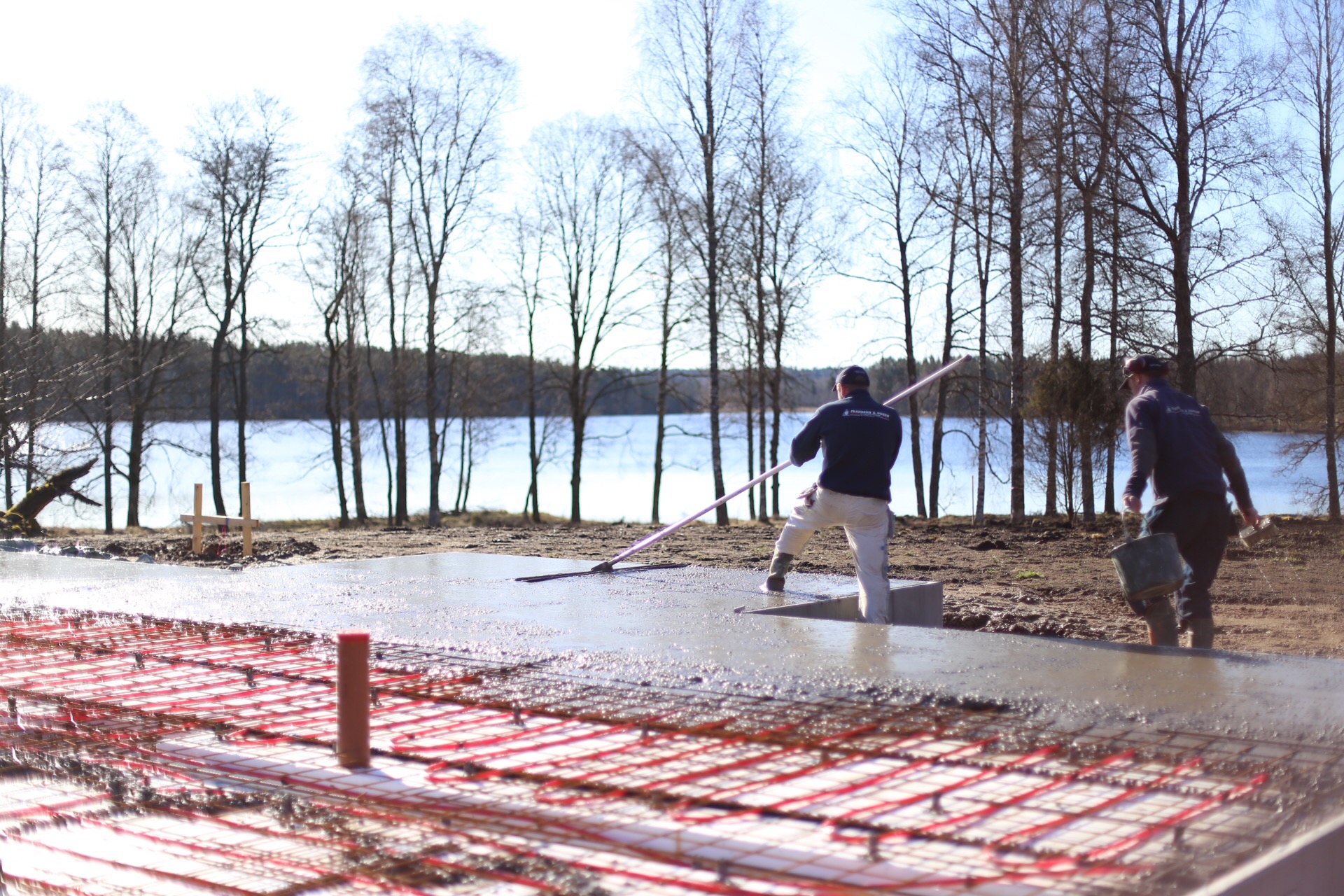

Sen slodades husgrunden. Alla kanter skurades och stålslipades när betongen började brinna (den härdar). I garaget använde vi betong som behöver vibreras för att få ett finare golv. Vi la även till accelerator i den betongen. Den plattan har vi dessutom vattnat och plastat nu efteråt för att den ska torka långsamt så att vi inte får några sprickor i golvet. I huset använde vi vibrationsfri betong.

Förklaringar:

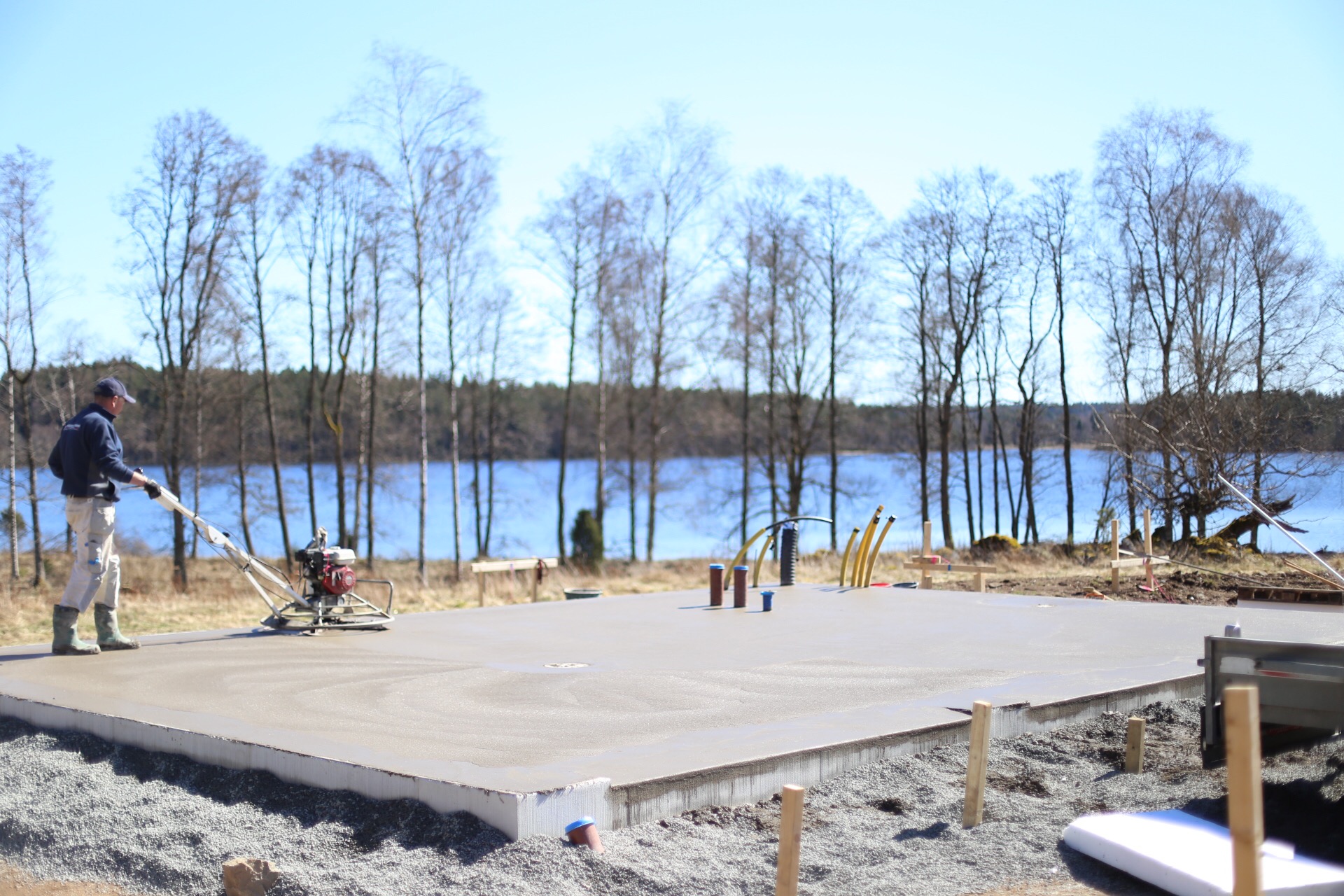

Sloda: Att jämna ut betongen medan den är våt med ett redskap som är som en stor bred platta som man gungar över betongen. Se 4:e bilden från ovan.

Vibrera: Man går med en vibrerande stav kallad vibrostav som vibrerar betongen så att den blir tät.

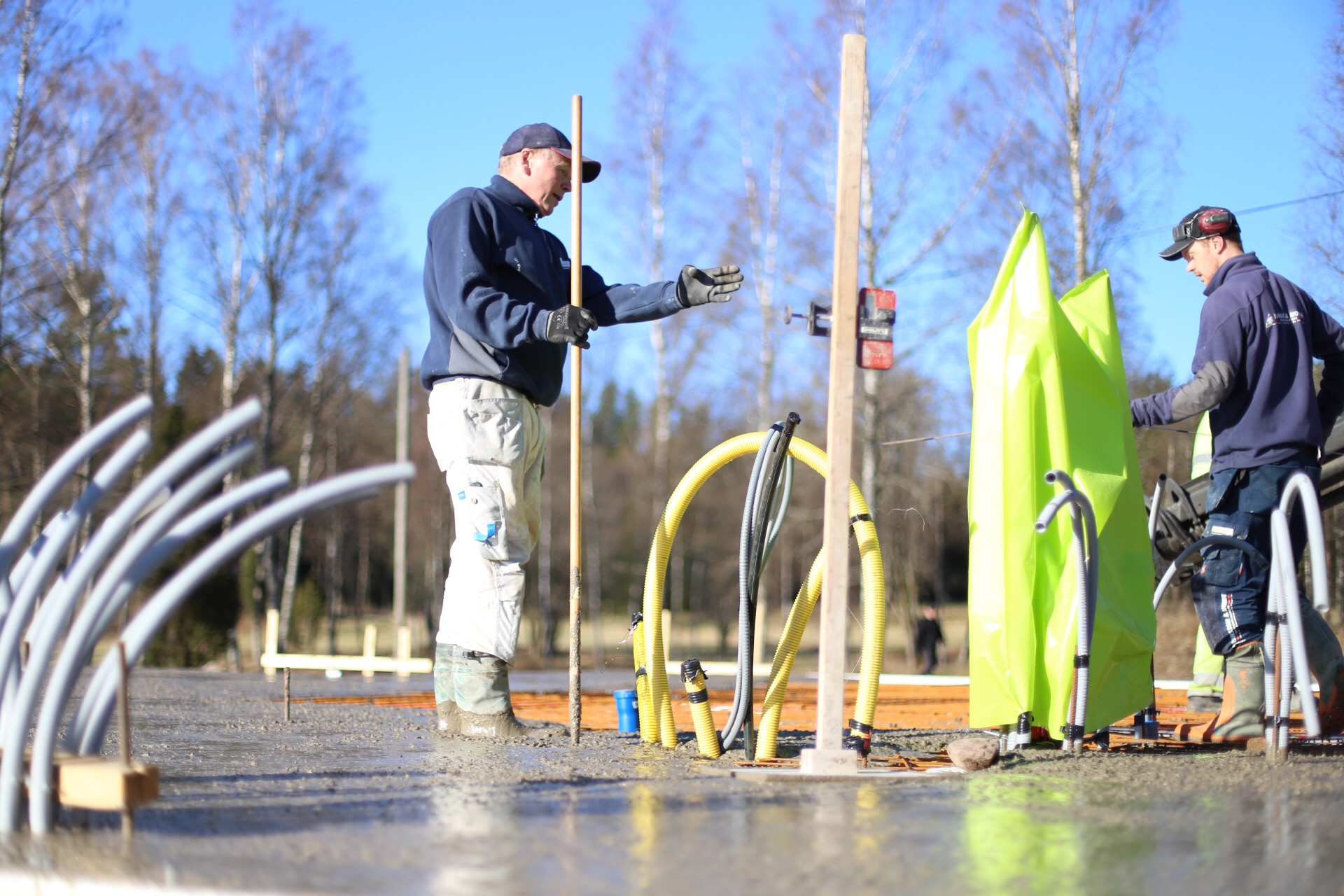

Skura & stålslipa: Man ruggar upp ytan med en platta för att sedan stålslipa med en stor stålspackel (för hand) och även med helikoptern. På bild 6 skurar Fredrik.

Helikoptern: Du kör med helikopterverktyget (se sista bilden) där du har en stor rund stålplatta i första steget – man skurar. Betongen är precis så torr att den håller att gå på. För vår del var klockan runt 11 när vi ställde på helikoptern på garagegrunden; ca 4 timmar efter betongen kommit på plats. Sedan lyfter man bort stålplattan och kör över betongen de antal gånger man önskar för att få önskad yta – stålslipar. Fler gånger – finare yta. Vi körde 4 gånger.

Accelerator: Ett medel som gör att betongen härdar snabbare. Man kan även hälla i ett medel för att få den att brinna långsammare. Vädret påverkar även så klart brinntiden.

Vibrationsfri betong: Det räcker att sloda ytan för att jämna ut den. Betongen är så pass tät i massan att det inte är nödvändigt att använda vibrostav. Lämnar en yta som bör täckas. Väldigt smidigt vid just husgrunder där man täcker med annat ytskikt. Spar arbete vid gjutning.

Vecka 2-5

Allt går på halvfart då det ska hinnas med att jobba också, men under dessa veckor gräver vi in avloppen, vattenledningar, isolerar grunderna, drar elrör, lägger golvvärme och armerar. Trippelkolla beställningen inför resning av hus sker också. Det är lite prylar att hålla reda på så att det finns på plats när killarna kommer och hjälper till. Planen är att gjuta båda grunderna den 15:e. Till det längtar vi!

Trädgården är grovt utplanterad på baksidan och det blir så fint! Som vi tänkt båda två med höjd på hus och gräsmatta.

Vecka 1

IMG_9362IMG_9332IMG_9334IMG_9364IMG_9386Med start i måndags kan vi nu när första veckan har gått sammanfatta att vi har hunnit med en hel del.

Måndag: Schaktade av allt jordmaterial ner till färdig schaktbotten.

Tisdag: Fyllde upp med bärlager och packade yta för garage. Inkoppling bygg-el. Sätta profiler.

Onsdag: Finutsättning. Ingrävning av avlopp, vatten, el och fiber. Packade yta för hus.

Torsdag: Leverans av singel, nedgrävning av regnvatten och dränering hela garaget och halva huset.

Fredag: Slutföra regnvatten och dränage runt hus. Anlagt stenkista. Göra färdigt platå till både garage och hus.

Lördag: Sätta kantelementen till garaget.

Söndag: Sätta kantelementen till huset.

Imorgon måndag ska tomten planeras till lite och göras i ordning lite grovt. Rörmokaren kommer inte förrän tisdag efter påsk för att gräva fram och placera ut avloppen. Vi hade inte räknat med att det skulle bli en sån här kanonvecka. Det har flutit på extremt bra. Mycket tack vare det torra och soliga vädret samt en bra grävmaskinist. Så innan rörmokaren kommer kan vi inte göra mycket mer. När han väl har varit på plats så kan vi isolera och armera grunderna inför gjutning.

Parallellt med grävandet har jag, mellan lek och stim med sonen, begärt in offerter på trappa & fiber. Vi vill ha en klassisk nermålad u-trapp med stängda steg. Jag fick in pris på en trappa i furu med steg i bok (hårdare träslag, tål lite mer). Inkl. handledsstång och räcke skulle det bli 64000:-. Lite väl saftigt för en så simpel trapp utan krusiduller kan jag tycka. Jag tror att det är en post där vi faktiskt kan spara in lite pengar på att verkligen kika runt lite -annars har vi faktiskt inte stirrat oss blinda på många kostnader utan det diffar så lite mellan vilken leverantör vi väljer.
Fibern kostar oss 8000:- . Den fanns tack och lov förberedd fram till tomtgräns -fantastiskt att någon tänkt till, annars är det ju en klassiker att kommunen gräver ner VA och sen ska det grävas in fiber separat & bildas en fiberförening med grannarna och sökas bidrag. Vår budgetering för fiber var 20000:- så det var en härlig överraskning! Skönt att få in det från början i huset och köra TV:n via det med så är det fixat. Vi gömmer fiberboxen i en klädkammare. Slangen till fibern i      till hus ingick så den kom de ut och levererade snabbt och fort samma dag som jag hojtat om att vi ska ha det. Stor tumme upp!

IMG_9368

Tog en promenad upp bakom tomten ut på landet och där, där nere vid sjön -där ska vi bo! Ser fram emot att ta samma promenad om ett par veckor när det blivit lite grönare. Så fina omgivningar, det Småländska höglandet ramar verkligen in fint runt oss!

Dag 1

IMG_9312IMG_9313  IMG_9311 Idag, när våren bestämt sig för att komma med 10 grader varmt, så startade den fysiska delen av att bygga hus för oss. Grävmaskin på plats och knappt 20 cm fruset ner i backen var det bara att sätta igång.
Under dagen hann vi med att planera ut höjd för garage och hus, skala av hela framsidan och till båda grunderna. Profilerna är satta och imorgon kommer utsättaren för för att sätta finutsättning till grunderna.
Materialet på tomten består av prima matjord för att sedan ta vid med sand; bra material att bygga på. -En och annan sten med så klart, det är ju ändå Småland vi bygger i!
Ikväll när den lilla har somnat ska vi gå igenom fönsterbeställningen en sista gång för att se så att allt stämmer.
IMG_9324Den observante ser att det har försvunnit en del träd sedan morgonens bild togs. Det har gallrats ut vid sjön och en björk på vår tomt som stod illa till för huset är nere. Det kommer att bli så fint där ute när det blir lite mer vår. Känslan att vi äntligen är igång är lätt euforisk faktiskt -här ska vi bo!

Golvdjungeln

Vi har hängt i golvdjungeln ett tag och det är inte lätt. Det kommer ju nyheter samt att man inspireras av nya tankar när man kikar runt. Vi vet att vi vill ha trägolv i de flesta rum. Undantaget är entré och tvättstuga samt badrummen så klart. Frågetecken kring de två mindre sovrummen på plan två gäller också, där funderar vi på att lägga in ett mer stryktåligt golv av något slag.

Nåväl. I kök och vardagsrum som hänger ihop samt kontor på plan 1 bör få samma trägolv för att det inte ska kännas rörigt. Kährs är dem vi kikat hos.

Skärmavbild 2016-03-01 kl. 20.29.45 Skärmavbild 2016-03-01 kl. 20.30.14 Skärmavbild 2016-03-01 kl. 20.30.34 Skärmavbild 2016-03-01 kl. 20.30.53

Bildkälla.

Blir det Blonde eller Snow så lägger vi samma på övervåningen, i hall och vårt sovrum. Skulle det bli ett av chevron-golven så kommer det stanna på nedervåningen. -Mest för att det är en prisfråga.

Vid huvudentrén, finns det en önskan om att ha stengolv. Efter lite koll så har valet fallit på hyvlad Albökesten i fallande längder. Fantastiskt fint och mjukt att gå på. Jag hade gärna haft det i både entré, kök och vardagsrum -men det är jag det! Leveranstiden är ynka 8-10 månader så ska vi ha det får vi slå till på att beställa snart så att det finns på plats när det är dags att läggas.

Bildkälla.

Slittåliga golv till de mindre sovrummen återstår att kika på -plast eller laminat blir det inte.

Startdatum

Äntligen har vi satt byggstart! Skopan sätts i backen den 14 mars och vi filar på detaljer som måste sitta till dess. Höjden på tomten kommer vi sätta med grävmaskin på plats. Vi vill höja så lite som möjligt, vi har lite fall ner från den nybyggda vägen så det måste planas ut något. Huset kommer dock inte läggas över väghöjd. Då skulle vi behöva höja så att tomten förändras så pass från sitt ursprung att det inte längre är vad vi efterfrågade vid tomtköp. Det är en torr bra mark med mycket sand och grus så att det skulle komma att bli något kraftigt vattentryck på plattan är ingen större risk. Oavsett kommer det ändå ligga dräneringsrör runt huset, det blir fullt tillräckligt.

Avlopp och vatten är satt i hela huset, allt för att det ska stämma när vi gjuter grunderna. Vi kommer att göra både hus- och garagegrund på samma gång. Ut till garaget ska det läggas en kulvert med vatten och värme. Vi tar värme till garaget via jordvärmepumpen istället för att installera separat värmekälla där ute.

IMG_9228
Gysinge oxidgrön









Fasaden är bestämd och beställd. Färgen är klar även den. Vi har hittat ett sågverk som kan måla panelen åt oss innan leverans. Det var svårt att hitta någon som ville ta in den gröna slamfärgen i sin produktion, men närmast hem på det lokala sågverket löste det sig. Den kommer vara struken två gånger, sedan slutstryker vi den nästa sommar. Grymt skönt att kosta på sig att den är målad, det är trots allt 4000 löpmeter allt som allt!





DSC_0062







Fönster och dörrar är så gott som beställda, jag ändrade mig i sista stund och ville ha en annan spröjs på glasverandan gentemot resten av huset. Inspiration ovan. Resten av huset kommer att ha flaggskepp-spröjs, genomgående. Alla fönster blir aluminiumbeklädda från Tanumsfönster.





Bildkälla.

Skärmavbild 2016-03-01 kl. 20.09.14 Skärmavbild 2016-03-01 kl. 20.09.58

Bildkälla.

Dörrar blir Venus med klarglas från Nordan. En pardörr med överljus samt två enkeldörrar, en till tvättstuga och en till förråd på garage. Samtliga vita.
